基层墙面处理:对基层墙面的油漆,浮尘进行清理,对旧墙面的松动、风化部分剔凿清除干净,铲 |
|
平墙体表面凸起部分。 |
■ |
吊垂直线,弹厚度控制线,拉垂直、水平通线作标准,并做厚度灰饼。 |
|

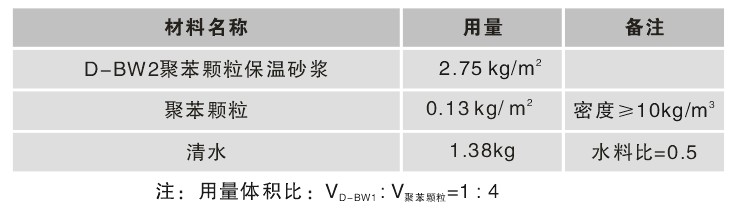

开料:用固定容器 , 量取1份体积的D-BW2保温砂浆倒进开料桶,再按0.6的水料比缓慢加入适量清 |
|
水,用电钻或电动搅拌机搅拌不少于1min,搅拌至粘稠糊状,然后再加入 4 份体积的配套聚苯颗粒 |
|
进行搅拌, 搅拌时间不少于1min, 至均匀浆料即可使用。 |
■ |
最后一遍施工厚度控制在10mm左右为宜。
|
|
分层施工,每两遍施工应间隔2小时。 |
|
抹聚苯颗粒保温料浆每遍施工不应超过25mm; |
|
后一遍施工厚度要比第一遍施工厚度小。 |
■ |
保温层固化干燥后(用手按不动表面),方可进行抗裂保护层施工。 |
■ |
抹完抗裂砂浆后,应检查平整、垂直及阴阳角方正,对于不符合要求的进行修补。 |
