“XXX污水处理厂”工程设计及施工方案


[ 2012-05-09 16:44:59 ]

 一、 设计方案
 1. 由于工期较紧,经多方论证,决定应用刚性结构自防水理论,采用掺AUA膨胀剂的微膨胀混凝土浇捣,抗渗标号P8,以膨胀加强带代替后浇带,实行无缝连续性施工。
 2. 膨胀加强带处结构简图:

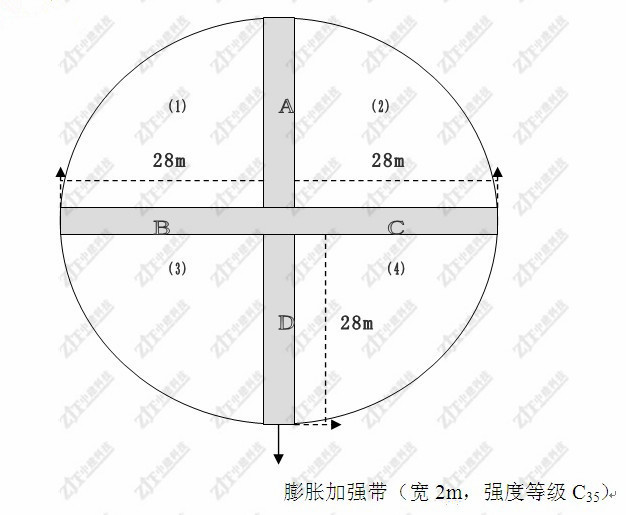

平面简图(二次沉淀池)




直径:58m    壁高:5m
底板厚:60cm    壁板厚:40cm
强度等级:C30 抗渗等级:P8


 3. AUA掺量:膨胀加强带12%,普通膨胀带7%,普通膨胀带强度C30膨胀加强带强度C35
 4. 壁板水平筋φ12mm,钢筋间距120mm

 二、

 施工方案

 1.

施工流程如图:



2.

混凝土生产过程中需确保AUA掺量在允许的误差范围内(误差±5%),不可少掺,也不可多掺,并要将搅拌时间延长至少30秒,确保搅拌均匀

3.

加强带两边一定要扎好钢丝网,避免两边普通膨胀带混凝土流入加强带

4.

混凝土浇捣过程中要确保混凝土充分震捣密实,不能漏震,也不宜过震

5.

混凝土浇捣后在终凝前应进行表面二次压光处理,避免出现表面干缩裂纹。

6.

混凝土在终凝后即要进行洒水保湿养护,要确保混凝土表面湿润不少于14天。

7.

如在混凝土浇捣过程中出现施工缝,应按规范作好施工缝的衔接处理,应在旧混凝土面涂抹界面剂。

8.

壁板施工时要求带模养护至少3天后才拆模,要有专人淋水养护。
